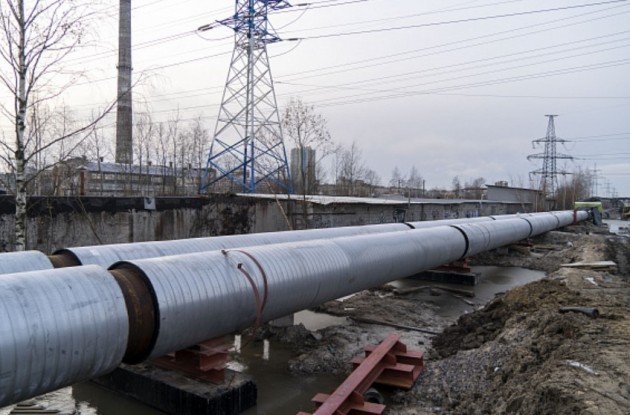

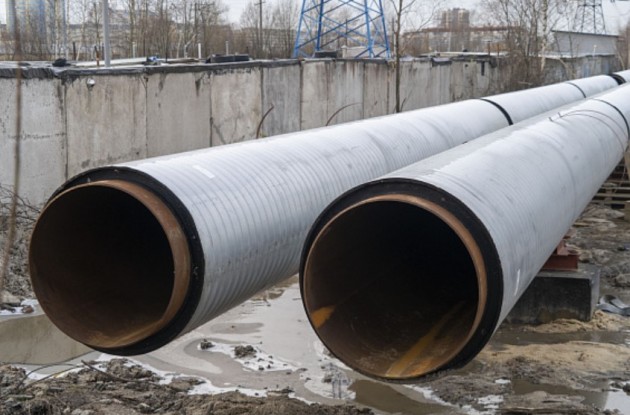

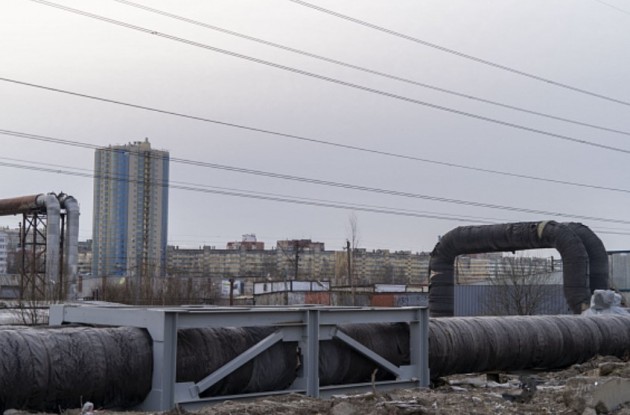

ГУП «ТЭК СПб» совместно с подрядной организацией ООО «ЭнергоСеть» реконструирует стратегическую для севера Петербурга магистральную сеть на пр. Энгельса. Это второй вывод от котельной Парнас - Суздальская тепломагистраль - обеспечивает теплом и горячей водой почти весь Выборгский и часть Калининского района. Магистраль питает 1616 зданий, включая 896 домов, 92 детских сада, 65 школ, 62 лечебных учреждения и 19 учебных заведений. Замена трубопровода повысит качество и надежность теплоснабжения 570 000 жителей.

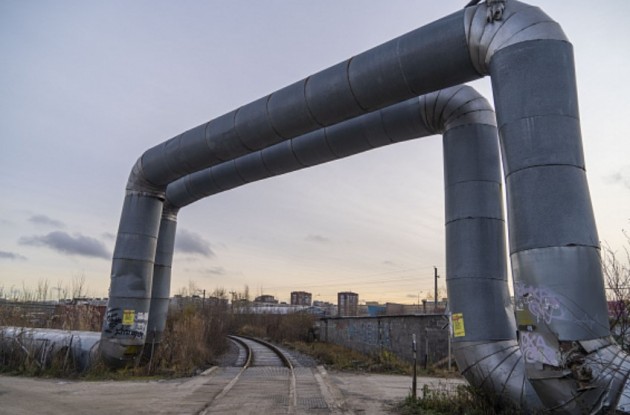

Замене подлежит 1761 метр трубопровода диаметром 1000 мм. Специалисты уже заменили 153 метра трассы, из них 90 метров пролегают под землей на проезжей части по ул. Симонова до эстакады через железнодорожные пути. Работы выполнялись поэтапно с вскрытием дорожного полотна на пересечении с Суздальским проспектом. Сейчас на этом участке восстанавливают асфальтовое покрытие на проезжей части. Впереди – самый сложный этап по строительству воздушного участка тепломагистрали над железной дорогой. Специалистам нужно проложить сеть над рельсами в короткие сроки, так как работы могут проводиться только в «окна» между движением поездов на перегоне Парнас-Парголово. В общей сложности на устройство винтовых свай, опор металлоконструкций и укладку теплосетей в футлярах у теплоэнергетиков будет чуть больше суток.
Еще одна особенность проекта – в пересечении тепломагистрали с множеством кабелей и других подземных коммуникаций, принадлежащих сторонним организациям. Монтаж сетей большого диаметра в условиях такого соседства требует не просто высокой точности, а ювелирного мастерства.
Чтобы потребители в зоне реконструкции не почувствовали дискомфорта, от источника смонтирован участок временной тепловой сети длиной 840 метров. Трубопровод обеспечивает жителей теплом и горячей водой на период работ.
Источники текста:
• Объекты жилищно-коммунального хозяйства
ноября 2021
Инженерная инфраструктура / Сети теплоснабжения
Реконструкция
Санкт-Петербург,
пр. Энгельса
